Afsluiting
Vanaf 1 november hoeft u nooit meer voor gesloten slagbomen te staan!

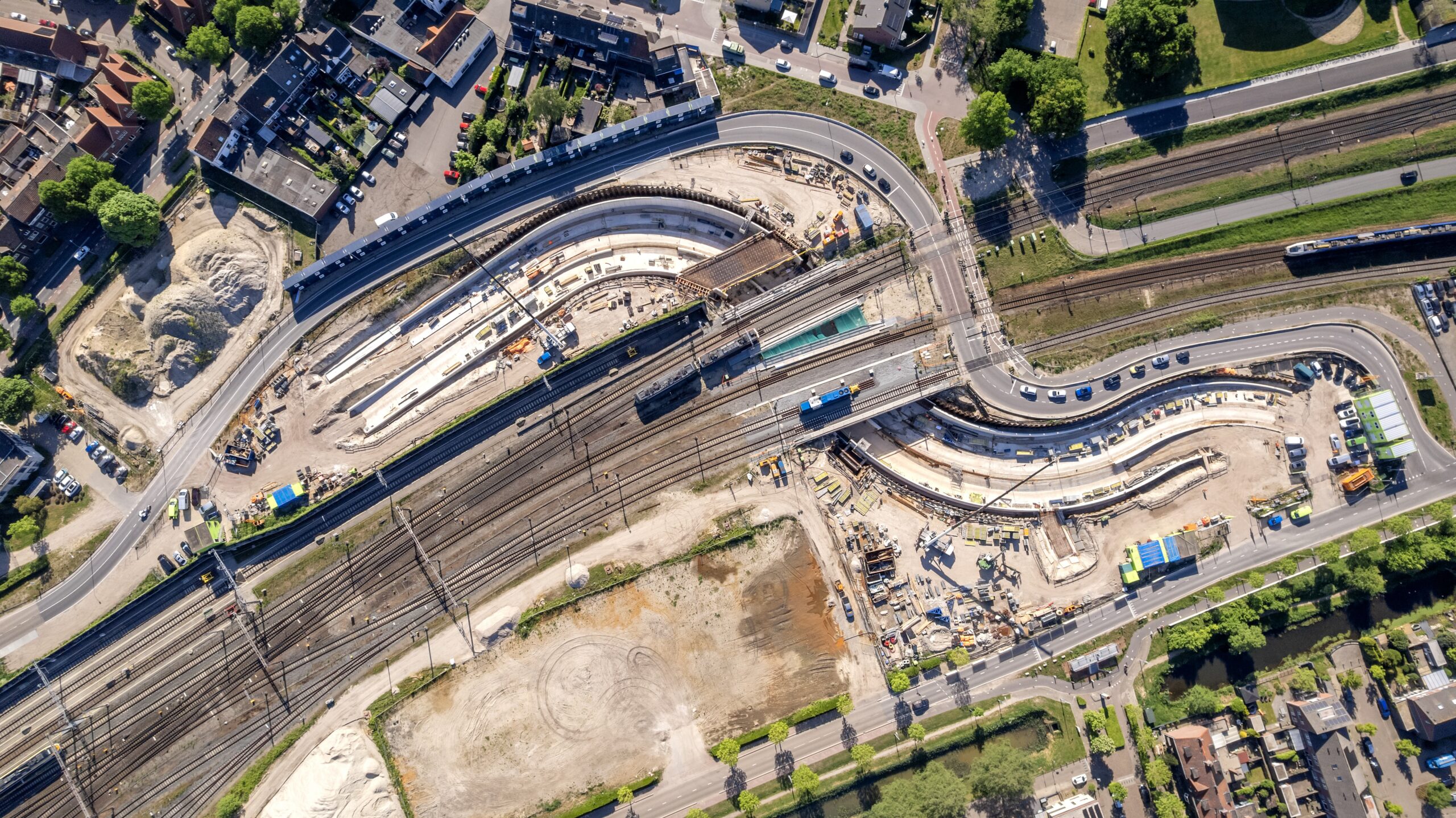

Maar voordat het zover is, is er nog één laatste afsluiting nodig om de onderdoorgang af te maken. We zijn er bijna! Van 18 augustus 05.00 uur tot zaterdag 1 november is de spoorwegovergang 11 weken afgesloten voor verkeer. Treinen blijven in deze periode wel rijden.
De aannemer voert in deze periode meerdere grote werkzaamheden tegelijk uit. Voor die werkzaamheden moet het gebied helemaal afgesloten zijn. Er wordt gewerkt op werkdagen tussen 07.00 en 19.00 uur. In de avonden en weekenden wordt er niet gewerkt, maar blijft de spoorwegovergang wel afgesloten.
Waarom zijn er 11 weken nodig?
In totaal is een afsluiting van 11 weken nodig om alle werkzaamheden uit te voeren. Dat komt enerzijds doordat de werkzaamheden elkaar opvolgen. Eerst moet de tijdelijke situatie worden afgebroken en opgeruimd om daarna de definitieve situatie te kunnen bouwen. Anderzijds is deze tijd nodig, omdat de aannemer nu enkel op werkdagen mag werken tussen 07.00 en 19.00 uur. Werkzaamheden uitvoeren in de nachten en weekenden wordt alleen toegestaan in uitzonderlijke situaties met grote maatschappelijke impact. Door het werk slim te plannen en combineren, zijn er minder afsluitingen door het jaar heen nodig geweest.
Openbare ruimte
Na de laatste afsluiting is de onderdoorgang officieel geopend voor voetgangers, fietsers en auto’s. Maar het werk is dan nog niet klaar. Na de opening van de onderdoorgang wordt de openbare ruimte rondom de onderdoorgang ingericht en worden afrondende werkzaamheden uitgevoerd:
- Aanleg activiteitenplein
- Inzaaien wadi’s (voor de opslag en afvoer van regenwater)
- Aanleggen van al het groen
- Verwijderen oude slagbomen
- Opruimen bouwkeet
- Opruimen bouwborden
In december 2025 is alles klaar. Dan heeft Venlo een veilige, groene en fijne onderdoorgang. Zo wordt onze stad beter bereikbaar én mooier.
